近日,由天津城建集團工程總承包公司承建的廣東省龍川至懷集公路TJ18合同段,在廣東省南粵交通龍懷高速公路管理中心連英管理處組織的2017年上半年勞動競賽中得到業主肯定,其中邊坡防護工程建設在業主2017年上半年優質優價評比活動中喜獲標桿工程。此次競賽有15個路基標、4個路面標的承建單位共同參與,總結會上承建公司分管領導、項目經理、項目總工以及設計、監理、試驗檢測單位相關人員均到會。公司常務副經理趙強、項目經理閔振寰代表總承包公司出席會議。
廣東省龍川至懷集公路TJ18合同段路線總體呈東北-西南走向,本合同段起點為胡鴨塘水庫西側;沿南側山腳往西南方向布線,在三華丘屋村南側設三華互通立交接S341,向西沿滃江南側山腳布線設三華服務區,過徑子塘水庫到達TJ18標終點,路線全長11.5km。橋梁全長1731.76m/10座,其中大橋長1412m/5座、中橋長567m/9座,天橋1座。蓋板涵54道共2197.27m,其中排水蓋板涵30道共1229.48m,通道蓋板涵24道共967.79m。合同總造價3.43億元,合同工期720天。

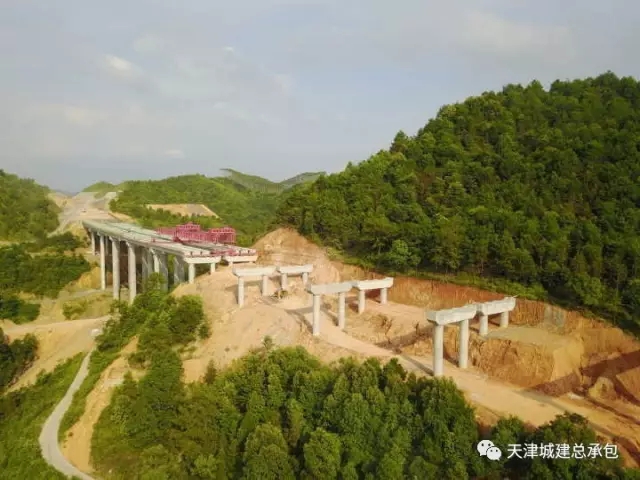

該工程自2015年12月8日開工來,在公司各級領導的指導、履約人員的支持和項目參建員工的努力下,克服了項目諸多困難:一是戰線長,11.5千米都在崇山峻嶺。二是征地拆遷多,干擾大,途徑3個鄉鎮,6各村,16個自然村。三是地形地質復雜,溶洞多,易滑坡。四是灌注樁施工難度大,絕大多數都穿過溶洞。五是部分橋墩施工難度大,其中羅屋1橋,1#-4#墩位于山谷中,地形坡度達到70度,3#墩柱40米高。六是邊坡防護高,個別邊坡達到五級。七是路基填筑高度高,個別達到40米。八是挖方量大,達到280萬方,其中部分石方需要爆破。目前項目各項工作進展順利,安全生產及工程質量都得到業主等相關單位的肯定。

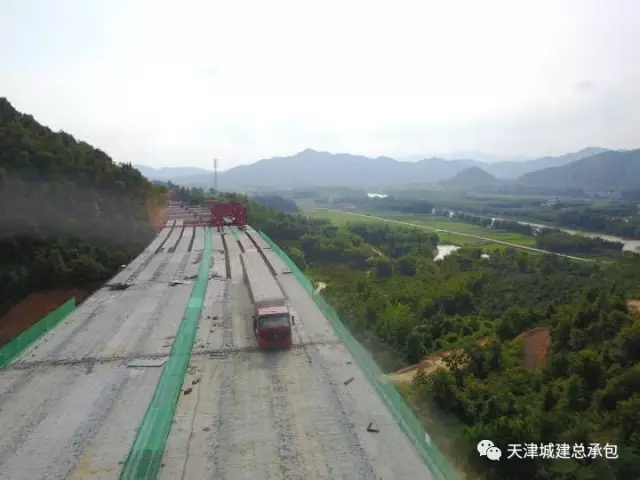

TJ18合同段合同總造價34308萬元,至2017年8月底累計完成產值29574萬元,占總計劃的86%;剩余4734萬元未完成。工期已過87%。其中,2017年年度總計劃為13439萬元,至8月底,年度累計完成產值9608萬元,占年度總計劃的71.5%;剩余3831萬元未完成,占年度總計劃的28.5%。計劃年底主體完工,實現部分路段達到交工驗收條件。
天津城建集團有限公司
知識密集型,管理密集型,科技密集型
電話:022-28012816
傳真:022-28012816
